Instalar aire acondicionado en un local en Panamá: las siete etapas

Instalar aire acondicionado en un local en Panamá: las siete etapas

En resumen: instalar aire acondicionado en un local comercial en Panamá es un proyecto de siete etapas y no solo la compra de un equipo. Según la web de Climatiza, van del levantamiento en sitio y el cálculo de carga térmica a la propuesta técnica, la ejecución, la puesta en marcha, la entrega documentada y el acompañamiento posterior. Las dos que más pesan, según la empresa, son el cálculo de carga y la entrega con planos y plan de mantenimiento. Actualizado en octubre de 2026.
Contenido de esta guía
  1. La respuesta corta
  2. Las siete etapas, una por una
  3. Qué tipo de proyecto es
  4. Qué debe traer una propuesta técnica
  5. Errores de instalación que aparecen años después
  6. Preguntas frecuentes
  7. Fuentes

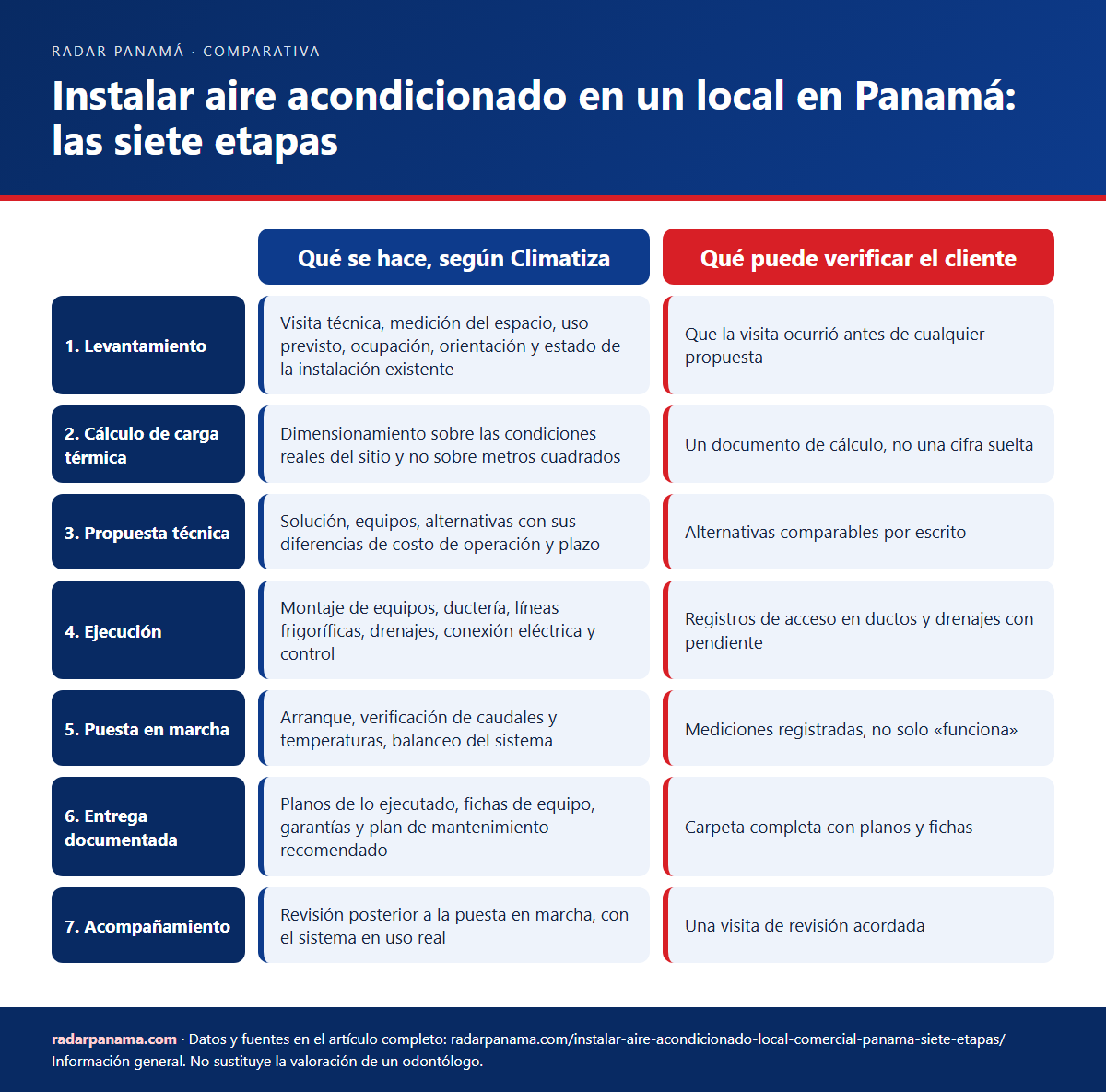

Infografía: Instalar aire acondicionado en un local en Panamá: las siete etapas
Infografía de Radar Panamá con la comparación resumida del artículo. Descargar infografía (PNG)

La respuesta corta

Un local comercial que instala o amplía su aire acondicionado atraviesa siete etapas. La página de instalación de Climatiza las describe así: levantamiento, cálculo de carga térmica, propuesta técnica, ejecución, puesta en marcha, entrega documentada y acompañamiento. La empresa trabaja instalaciones nuevas, ampliaciones, renovación de equipos y corrección de instalaciones con problemas de diseño o montaje, y aclara que la duración del proyecto depende del alcance, de la disponibilidad de equipos y de las condiciones del sitio, y se define en la propuesta técnica después de la visita.

La lógica del orden es que cada etapa alimenta la siguiente: sin medición no hay cálculo, sin cálculo no hay selección de equipos y sin puesta en marcha verificada no hay forma de saber si el sistema entrega lo que prometió. Como explica el manual de selección de equipos de Building America, el diseño de un sistema es un proceso iterativo en el que el cálculo de cargas es solo el primer paso, y el equipo y la distribución de aire se ajustan entre sí.

Las siete etapas, una por una

La tabla reúne lo que Climatiza hace en cada etapa y lo que un cliente puede verificar al final de ella.

EtapaQué se hace, según ClimatizaQué puede verificar el cliente
1. LevantamientoVisita técnica, medición del espacio, uso previsto, ocupación, orientación y estado de la instalación existenteQue la visita ocurrió antes de cualquier propuesta
2. Cálculo de carga térmicaDimensionamiento sobre las condiciones reales del sitio y no sobre metros cuadradosUn documento de cálculo, no una cifra suelta
3. Propuesta técnicaSolución, equipos, alternativas con sus diferencias de costo de operación y plazoAlternativas comparables por escrito
4. EjecuciónMontaje de equipos, ductería, líneas frigoríficas, drenajes, conexión eléctrica y controlRegistros de acceso en ductos y drenajes con pendiente
5. Puesta en marchaArranque, verificación de caudales y temperaturas, balanceo del sistemaMediciones registradas, no solo «funciona»
6. Entrega documentadaPlanos de lo ejecutado, fichas de equipo, garantías y plan de mantenimiento recomendadoCarpeta completa con planos y fichas
7. AcompañamientoRevisión posterior a la puesta en marcha, con el sistema en uso realUna visita de revisión acordada

Fuente: fases publicadas en la página de instalación de Climatiza. La tercera columna es un criterio de verificación de Radar.

Dato clave: según Climatiza, un proyecto de instalación de aire acondicionado tiene siete etapas, del levantamiento en sitio al acompañamiento posterior, y el cálculo de carga térmica es la fase que más se salta y la que más problemas causa.

Sobre la puesta en marcha, una presentación del Departamento de Energía de Estados Unidos sobre verificación de caudal y carga de refrigerante enumera mediciones de diagnóstico habituales: caudal de aire, diferencial de temperatura entre retorno e impulsión, subenfriamiento y sobrecalentamiento, y corriente del compresor. Que una puesta en marcha deje esos valores anotados permite compararlos en el futuro, cuando el sistema ya lleve años en uso.

Qué tipo de proyecto es

No todo proyecto parte de cero. La web de Climatiza distingue seis tipos de trabajo, y identificar el propio ayuda a ordenar las preguntas a un proveedor.

TipoDescripción según ClimatizaPregunta clave
Instalación nuevaLocales, oficinas, plantas y áreas en obra o remodelación¿Quién coordina con la obra civil y la parte eléctrica?
AmpliaciónExtensión de un sistema existente cuando la operación crece o se ocupa un área nueva¿El sistema actual soporta la carga añadida?
Renovación de equiposReemplazo de equipos al final de su vida útil, aprovechando la instalación existente donde tiene sentido¿Qué parte de la instalación se conserva?
Corrección de instalacionesIntervención sobre sistemas que no funcionan bien por errores de diseño o montaje previos¿Cuál fue la causa original?
Ductería y distribuciónDiseño y montaje de ductos, con registros de acceso para inspeccionarlos y limpiarlos después¿Hay registros en los puntos clave?
RefrigeraciónCuartos fríos y cámaras, tratados en una página aparte¿Es refrigeración comercial o confort?

En un local frente al mar, la selección de la unidad exterior y su tratamiento anticorrosivo determinan según la empresa la vida útil real del equipo, tema que se amplía en la nota sobre el salitre y el aire acondicionado.

Qué debe traer una propuesta técnica

La propuesta es el documento que separa una decisión informada de una compra a ciegas. Los puntos siguientes combinan lo que Climatiza incluye en su fase de propuesta con criterios de las guías citadas.

  1. Cálculo de carga con su base. Ocupación, horario, orientación y equipos que generan calor, con la humedad del clima tropical incluida.
  2. Equipos con capacidad y etiqueta. Marca, modelo y capacidad de cada unidad. En marzo de 2026, Acodeco, la autoridad de protección al consumidor, informó que, en inspecciones preliminares a 22 locales con 15 marcas y 208 modelos, solo tres equipos cumplían las normas de etiquetado, según TVN; la recomendación al consumidor fue verificar que la etiqueta de eficiencia energética esté visible antes de comprar.
  3. Alternativas con costo de operación. Dos o más opciones con su diferencia de consumo y plazo, sin que el precio de compra sea el único criterio.
  4. Plan de ejecución. Ductería, líneas frigoríficas, drenajes, conexión eléctrica y control, con responsables.
  5. Puesta en marcha medida. Qué valores se registran: caudales, temperaturas y balanceo.
  6. Entrega documentada. Planos de lo ejecutado, fichas, garantías y plan de mantenimiento recomendado.
  7. Mantenimiento posterior. Climatiza recomienda entregar el proyecto con un plan de mantenimiento y señala que un sistema nuevo sin mantenimiento pierde rendimiento en el primer año; el alcance de ese servicio se revisa en el artículo sobre el contrato de mantenimiento para empresas.

Climatiza diseña e instala sistemas de climatización para oficinas, hoteles, comercios e instalaciones industriales, desde el levantamiento hasta la entrega documentada. Según la empresa, el proyecto empieza con una visita técnica al sitio.

Ver la instalación de aire acondicionado de Climatiza

Errores de instalación que aparecen años después

La web de Climatiza afirma que la mayoría de los problemas que atiende empezaron en la instalación, y lista un conjunto que se repite en sistemas montados por otros. Ninguno se ve el día de la entrega: según la empresa, aparecen entre el segundo y el quinto año.

  • Equipos sobredimensionados que arrancan y paran constantemente.
  • Ductería sin registros de acceso, lo que hace imposible limpiar o inspeccionar el sistema.
  • Drenajes con pendiente insuficiente, que terminan en filtraciones. En un clima donde se produce condensado todo el año, un drenaje mal ejecutado es una filtración diferida.
  • Unidades exteriores colocadas donde no ventilan.
  • Dimensionamiento con la carga térmica de un catálogo escrito para otro clima, que según la empresa funciona bien el primer año y se degrada rápido.

Este texto es informativo y no sustituye la propuesta técnica de un profesional.

Preguntas frecuentes

¿Cuáles son las etapas de una instalación de aire acondicionado comercial?

Según Climatiza, son siete: levantamiento, cálculo de carga térmica, propuesta técnica, ejecución, puesta en marcha, entrega documentada y acompañamiento posterior.

¿Cuánto tarda la instalación de aire acondicionado en un local?

Depende del alcance, de la disponibilidad de equipos y de las condiciones del sitio. Según Climatiza, el plazo se define en la propuesta técnica, después de la visita.

¿Se puede ampliar o renovar un sistema que ya existe?

Sí. Climatiza indica que trabaja ampliaciones, renovación de equipos y corrección de instalaciones con problemas de diseño o montaje previos.

¿Qué debe entregar el instalador al terminar?

Según Climatiza, planos de lo ejecutado, fichas de equipo, garantías y un plan de mantenimiento recomendado, además de una revisión posterior con el sistema en uso real.

¿Por qué conviene verificar la etiqueta de eficiencia energética?

Porque permite comparar el consumo eléctrico entre modelos. En marzo de 2026 Acodeco reportó, en inspecciones preliminares, que solo tres de 208 modelos de aire acondicionado cumplían las normas de etiquetado, y recomendó verificar que la etiqueta esté visible antes de comprar.

Artículos relacionados

Fuentes

Radar responde

Pregunte sobre este artículo

Escriba su duda y le mostramos la respuesta dentro de este artículo o en otras publicaciones de Radar Panamá.
